Cât de realiste sunt cele 15 proiecte de infrastructură rutieră promise de autorități până la finalul anului 2026

Un document de lucru al Ministerului Transporturilor indică o țintă ambițioasă pentru următorii ani: finalizarea a 15 porțiuni de autostradă și drum expres, însumând 233,59 de kilometri. Deși cifrele oficiale propun un ritm istoric pentru infrastructura rutieră, realitatea din teren, marcată de provocări tehnice și constrângeri financiare, impune o analiză temperată a calendarului de inaugurări.

Conform datelor publicate de Digi24.ro și analizate de Asociația Pro Infrastructură (API), atingerea acestor termene depinde direct de ritmul de lucru al constructorilor, de rezolvarea blocajelor birocratice și, mai ales, de asigurarea fluxurilor de finanțare după expirarea calendarului inițial al Planului Național de Redresare și Reziliență (PNRR).

Autostrada Moldovei între certitudinea PNRR și incertitudinea tehnică de după Bacău

Segmentul din Autostrada Moldovei (A7) reprezintă axa centrală a acestui val de dezvoltare, având un impact direct asupra conectivității pentru județul Iași și întreaga regiune de est. Analiza specialiștilor arată însă că evoluția șantierelor nu este uniformă.

Tronsonul de la Buzău până la Bacău beneficiază de o fereastră clară de oportunitate. Expertiza tehnică indică luna august ca termen fezabil pentru deschiderea circulației pe segmentele incluse în calendarul de finanțare accelerată. Problemele de planificare apar pe măsură ce avansăm spre nord, pe sectorul Bacău – Pașcani.

  • Lotul 3 Răcăciuni – Bacău (21,52 km): Stadiul lucrărilor permite prognozarea unei deschideri în termenele stabilite.

  • Lotul 2 Domnești Târg – Răcăciuni (25,50 km): Înregistrează o mobilizare constantă a constructorului.

  • Sectoarele Bacău – Pașcani (Loturile 1, 2 și 3, însumând peste 77 km): prezintă riscuri de decalare. Deși documentul ministerial le menționează pentru finalizare, realitatea din teren indică probabilitatea ca darea în trafic să alunece spre primăvara anului viitor.

Un factor critic semnalat de Ionuț Ciurea, președintele API, este structura de finanțare. Proiectele cu finalizare garantată tehnic sunt acoperite prin fonduri PNRR până în luna august. Ulterior acestei date, continuarea lucrărilor pe loturile spre Pașcani va depinde direct de capacitatea administrativă de a asigura surse alternative de finanțare fără a genera sincope în plățile către constructori.

Traseul A7.

Centura Capitalei și capcana sectoarelor finalizate, dar nefuncționale

Pe autostrada de centură A0 București Nord, dinamica execuției scoate în evidență o anomalie frecventă în managementul infrastructurii rutiere: existența loturilor finalizate care nu pot fi utilizate din lipsa conexiunilor.

Lotul 4 (4,47 km) este finalizat din punct de vedere constructiv, însă rămâne neutilizabil în lipsa nodurilor rutiere de pe loturile adiacente aflate în întârziere. Lotul 3 (8,6 km) înregistrează blocaje care amână deschiderea completă a inelului de nord.

Pentru Lotul 1 (17,5 km), scenariul tehnic realist prevede o deschidere parțială pe sectorul dintre DN1A și DN1 la sfârșitul verii, în timp ce finalizarea integrală este estimată spre finalul trimestrului patru, sub rezerva rezolvării ultimelor detalii de conectare administrativă.

Autostrada Transilvaniei și Drumul Expres Brăila – Galați: Relieful și întârzierile istorice

Pe sectorul autostrăzii A3 Transilvania, complexitatea geotehnică determină direct calendarul lucrărilor. Pe segmentele Nădășel – Zimbor și Zimbor – Poarta Sălajului, constructorii se confruntă cu instabilități ale terenului și alunecări masive care au impus devieri de traseu de peste 5 kilometri. Deschiderea la final de an rămâne condiționată strict de menținerea unei mobilizări excepționale pe timp de toamnă.

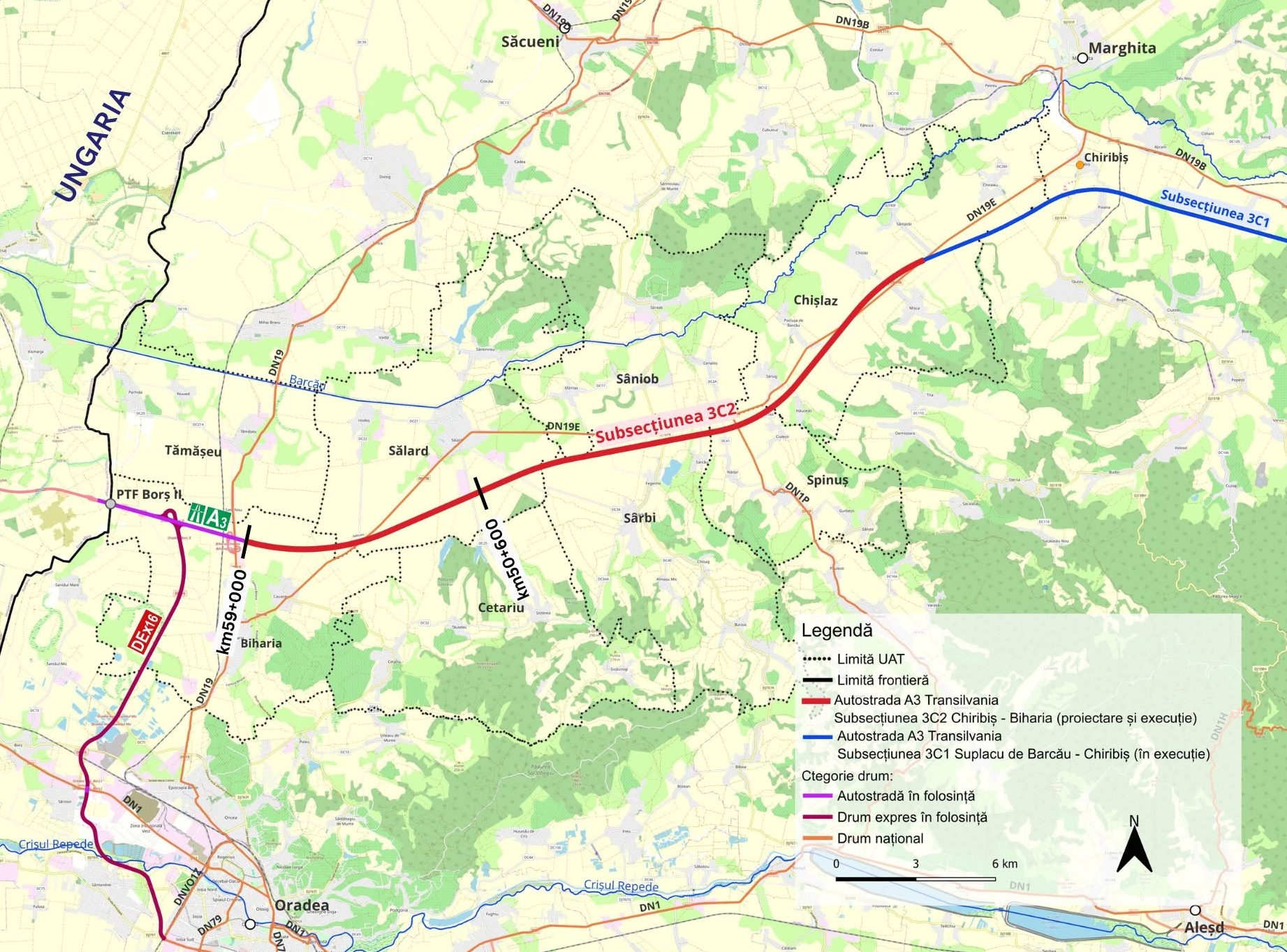

Autostrada A3 Transilvania Subsecțiunea 3C2 Chiribiș – Bahia.

În ceea ce privește Drumul Expres Brăila – Galați (10,77 km), proiectul evidențiază deficiențele de planificare inițială. Înregistrează deja o întârziere de doi ani față de termenul contractual din 2024, cauzată de probleme tehnice structurale. Finalizarea sa este fezabilă pentru ultimele luni ale anului curent, marcând închiderea unui șantier prelungit nejustificat.

Evoluția din ultimul deceniu arată o corecție a ritmului de execuție la nivel național. După un an 2023 modest, cu doar 13,5 kilometri recepționați, anul trecut a consemnat un volum major de aproape 200 de kilometri, urmat de un ritm susținut. Pentru ca noile promisiuni de 233 de kilometri să devină realitate în trafic, este imperativ ca autoritățile să treacă de la estimări optimiste la managementul riguros al riscurilor financiare și geotehnice de pe fiecare șantier în parte.
